ひろびろバルコニーのある2階リビングの暮らし

【新築】上京区の家

【地域別】|京都市

ひろびろバルコニーのある2階リビングの暮らし



建築中レポート

1. 2021年09月25日
地鎮祭

いよいよ工事スタートです!

気持ちのよい秋晴れの日に、土地の神様にご挨拶をすませ、いよいよ工事がスタートします!

2. 2021年11月01日
基礎掘り方

工事がスタートしました!

いよいよ工事がスタートしました!
まずは、基礎工事の準備からです!

3. 2021年11月05日
配筋工事

配筋工事

基礎に配筋が組み込まれていきます。

4. 2021年11月08日
配筋検査

配筋検査

第三者機関による配筋検査が実施されました。
図面通りに配筋がされているかひとつひとつチェックしていきます。
この検査に合格しないと次の工程に進めません。
…合格しました!

5. 2021年11月09日
コンクリート打設

コンクリート打設

配筋の検査に合格したので、いよいよ基礎のコンクリートの打設工事です!
しっかりと慎重に作業を進めていきます。

6. 2021年11月13日
基礎養生

基礎養生期間

型枠を組み立て、立ち上がり部分にコンクリートを打設した後、
養生期間を設けます。
雨などが入らないよう、ブルーシートでしっかりとカバーします!

7. 2021年11月19日
基礎工事が完了しました

基礎工事が完了しました

型枠が外れ、しっかりとした基礎が出来上がりました!
丁寧にさぎょうしてくださり、ありがとうございます!

8. 2021年11月27日

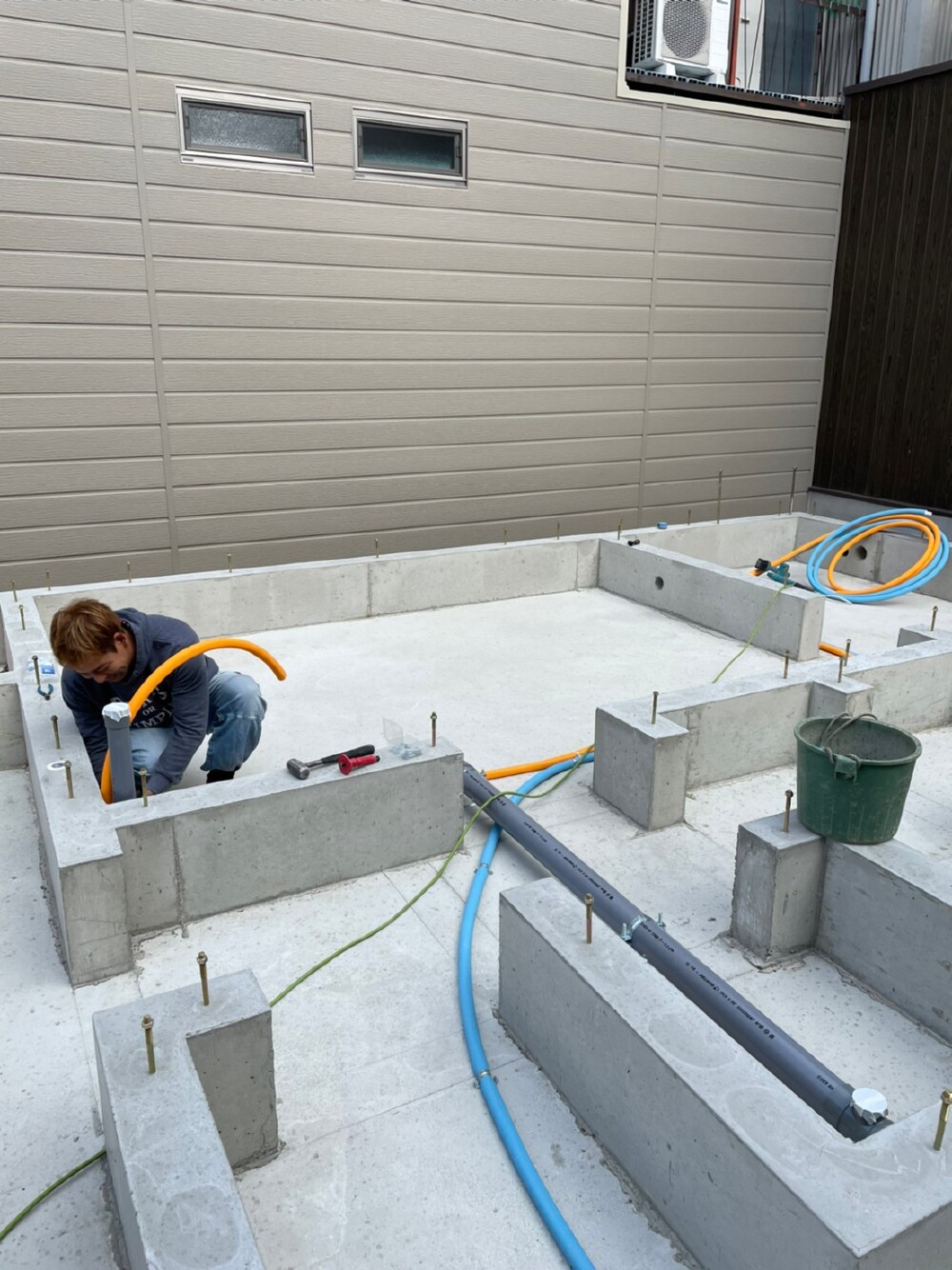

基礎配管

基礎配管工事

上棟に向けて、作業がすすんでいます。
本日は、基礎内部の配管の工事です。

9. 2021年11月29日
土台敷き

土台敷き

上棟に向けて、土台敷きの工事を進めています。
同時に、基礎断熱の施工も。
床下も外気の影響を受けないように断熱処理が必須です!

10. 2021年12月04日
上棟

祝!上棟!

青空の下で、本日上棟いたしました。
3階建てのスパーウォール工法。
3階建ては、高さの規制も多く、1種換気の施工は大変なことも多いですが、
気を引き締めて進めていきます!

11. 2021年12月06日
気密テープ

気密テープの施工

材木の継ぎ目には、気密テープを張っていきます。
すべての材木の継ぎ目にテープを張っていくのは、地道な作業ですが、
気密性を上げるためには、とても大切な作業なのです。

12. 2021年12月10日
天井断熱

天井断熱

SW工法の屋根裏はこんな感じ
パネル同志は、工場出荷の時から、連結済です。
木材との接合部分は、ウレタンで充填します。

13. 2021年12月15日
断熱パネル

ウレタンパネル待機中

スーパーウォールの断熱パネルは、工場で加工されたものが届きます。
3階から、施工していきます。
1階、2階のパネルは待機中です。

14. 2021年12月17日
断熱パネル

断熱パネル

2階、1階の断熱パネルも施工完了です。
断熱パネルは、面材と一体型で、耐力壁としても耐震性も高めています。
安心安全の秘密です。

15. 2021年12月20日
中間検査

中間検査

本日、中間検査。
金物等が図面通りに設置されているか検査機関の検査員さんがチェックに来られます。
無事に合格、次の工事に進みます!

16. 2021年12月21日
気密テープ

気密テープ

気密性を高めるために、材木の継ぎ目などに丁寧に気密テープとコーキングの処理を施します。
地道な作業ですが、大切な作業です。

17. 2021年12月22日
内部配管工事

内部配管工事

2階リビングの場合、配管経路もしっかりと計画しなければ、なりません。
丁寧に作業してくださる職人さん方に感謝です!

18. 2021年12月25日
バルコニー防水工事

バルコニー防水工事

2階に広いバルコニーのある建物です。
しっかりと防水処理を行いました。

19. 2021年12月29日
サッシ取付

サッシ取付

サッシが入りました!
外部の防水シートも貼られて、家らしくなってきました!

20. 2022年01月08日
板金工事

板金工事

3階の屋根まで、板金(屋根の材料)を運ぶための装置が出現!

21. 2022年01月13日
板金工事②

板金工事②

大切な家を、家族守る屋根。
毎回、美しく仕上げてくださる職人さんに感謝です!

22. 2022年01月15日
エコエア

換気システム

24時間換気の要
エコエア90 中身はこんな感じです
家じゅうの空気を24時間入れ替えてくれる働き者です

23. 2022年01月17日
玄関ポーチ天井

玄関ポーチ天井

玄関ポーチの天井はレッドシダー
かっこいいなぁ~♪

24. 2022年01月19日
ベリティスフロア

フロア張ってます!

フロア工事もはじまりました!
こちらは、Panasonicベリティスシリーズ。アカシアクリア。
無垢フロアではありませんが、表面は本物の木目(突板)です
木目の表情が豊かですね

25. 2022年01月21日
気密測定

気密測定

本日気密測定です!
毎回、ドキドキです~

26. 2022年01月28日
外壁工事

外壁工事

内部造作と同時並行で外部の工事も進んでいます
こちらは、下地用のサイディング(外壁材)
隣家と近いので、作業も大変ですが、すいすい作業されます

27. 2022年02月03日
キッチンカウンター

キッチンカウンター

キッチン前のカウンターの壁が立ち上がりました!
この面の仕上げ材は…。
仕上がりがたのしみです!

28. 2022年02月12日
階段がつきました!

階段がつきました!

木材はPanasonicのアカシアクリアです◎
深みのある色合いが素敵ですね。

29. 2022年02月15日
吹抜け

吹抜け

3階まで階段がつきました!
3階には、リビングを見下ろす吹抜けが!
陽だまりの畳コーナーが想像するだけで、心地よいですね~♪

30. 2022年02月19日
外壁の左官下塗り

外壁の左官下塗り

以前外壁工事で施工したサイデイングの上に
左官の下塗りをしました。
こちらのお家はアイカのジョリパッド◎
濃いグレーの色で落ち着いた雰囲気です!!

31. 2022年02月22日
AICAジョリパッド

外壁本塗り完了!

AICAジョリパッドの本塗り施工でした!
施工むらがないように、総勢6名の職人さんが一気に塗り上げます!
レッドシダーとのコラボ、かっこいいです!

32. 2022年02月23日
レッドシダー天井

キッチンの天井は!?

内部の造作も大詰めです!
キッチンから洗面に向かっての天井はレッドシダー張りです!
外壁もかっこいいけど、天井もかっこいいですね!

33. 2022年02月28日
キッチン施工しました◎

キッチン施工しました◎

本日は、キッチンの施工日
まずは、背面のカウンターから

34. 2022年03月03日
足場ばらし

足場ばらし

家をつくる際にたてていた足場がなくなり
外観がよく見えるようになりました!
イメージ通り、きれいに仕上がっております◎

35. 2022年03月17日
クロス工事

クロス工事

クロスがきれいに貼られてきました!
白、、、と見せかけ実はグレイッシュカラー。
真っ白よりも落ち着きリラックスする空間になります♪

36. 2022年03月22日
キッチンはモルタル風な仕上げです!

キッチンはモルタル風な仕上げです!

キッチンの立上りは、モルタル風。
AICAのイタリアートです。
レッドシダーの天井とモルタルのコラボ♪
かっこいいいですね。

37. 2022年03月23日
電気工事の仕上げ

電気工事の仕上げ

照明器具がつきました
トイレのペンダント照明♪
影が美しいですね。

38. 2022年03月25日
手洗いカウンター設置!

手洗いカウンター設置!

アイカのスタイリッシュカウンター◎
物が置きやすい広々カウンターで
朝のお化粧などもしやすくなっています!
床の養生を外した際の出来上がりが楽しみです

そして端っこにスタッフの手が、、、(笑)

39. 2022年03月28日
美装工事

美装工事

こだわりのステンレスカウンターのキッチンがやっと姿を現しました!
キッチンは、リクシルのリシェル◎

40. 2022年04月07日
完成見学会を開催しました

完成見学会を開催しました

お家の写真撮影と完成見学会を行いました!
まもなくお引渡しです◎
